يُتوقع اكتمال مشروع بوسطن هيدرو التابع لشركة سيرينجيتي للطاقة في جنوب أفريقيا، بقدرة ٥ ميجاوات، في الربع الثالث من عام ٢٠٢٥. وقد حصل المشروع، وهو رابع محطة للطاقة الكهرومائية للشركة في البلاد، على تمويل من شركة إنفستيك في ديسمبر ٢٠٢٤، مما يعزز جدواه التجارية.

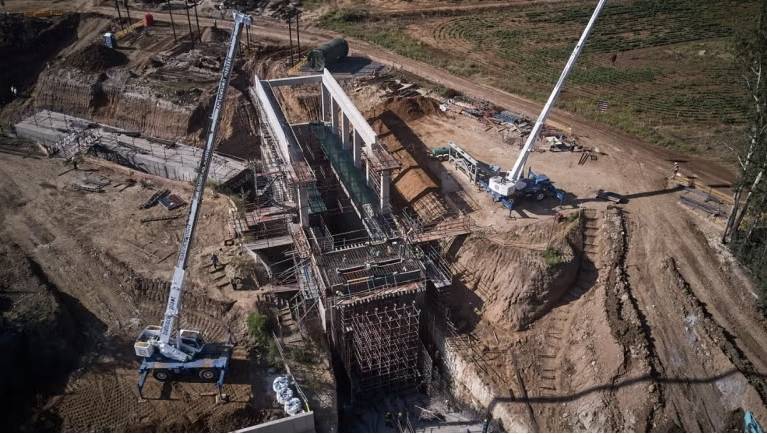

تم تركيب مكونات البنية التحتية الرئيسية، بما في ذلك بوابة السحب الشعاعية، وبوابة الطوارئ، وبوابات المفيض النشطة. ومن المقرر أن تبدأ المرحلة الأولى من تركيب التوربين المائي، حيث سيتم إنزال توربين يزن ٤٥ طنًا إلى مكانه باستخدام رافعة وزنها ٤٠٠ طن. ومن المتوقع أن يعمل التوربين، بمجرد تسويته وصبّه في مكانه، لأكثر من ٦٠ عامًا.
تشمل المرحلة التالية تركيب المولد والمحولات ومعدات التحكم استعدادًا للتشغيل التجريبي. سيشرف فريق الهندسة والمشتريات والبناء والإدارة (EPCM) التابع لشركة Serengeti Energy على تنسيق المقاولين والموردين والاستشاريين لضمان التكامل السلس لجميع المكونات.
